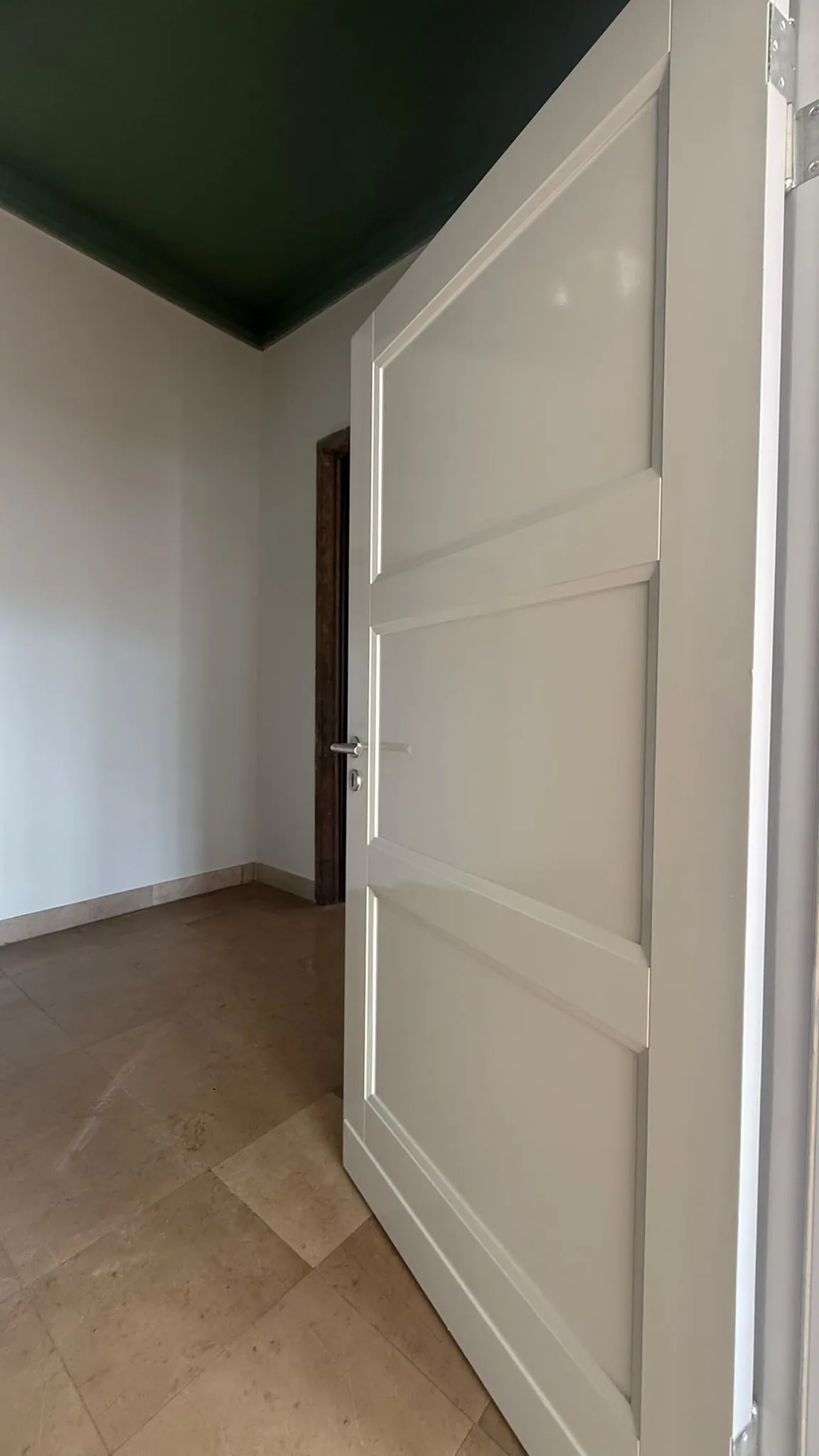

Das hier ist nur der sichtbare Teil unserer Arbeit.

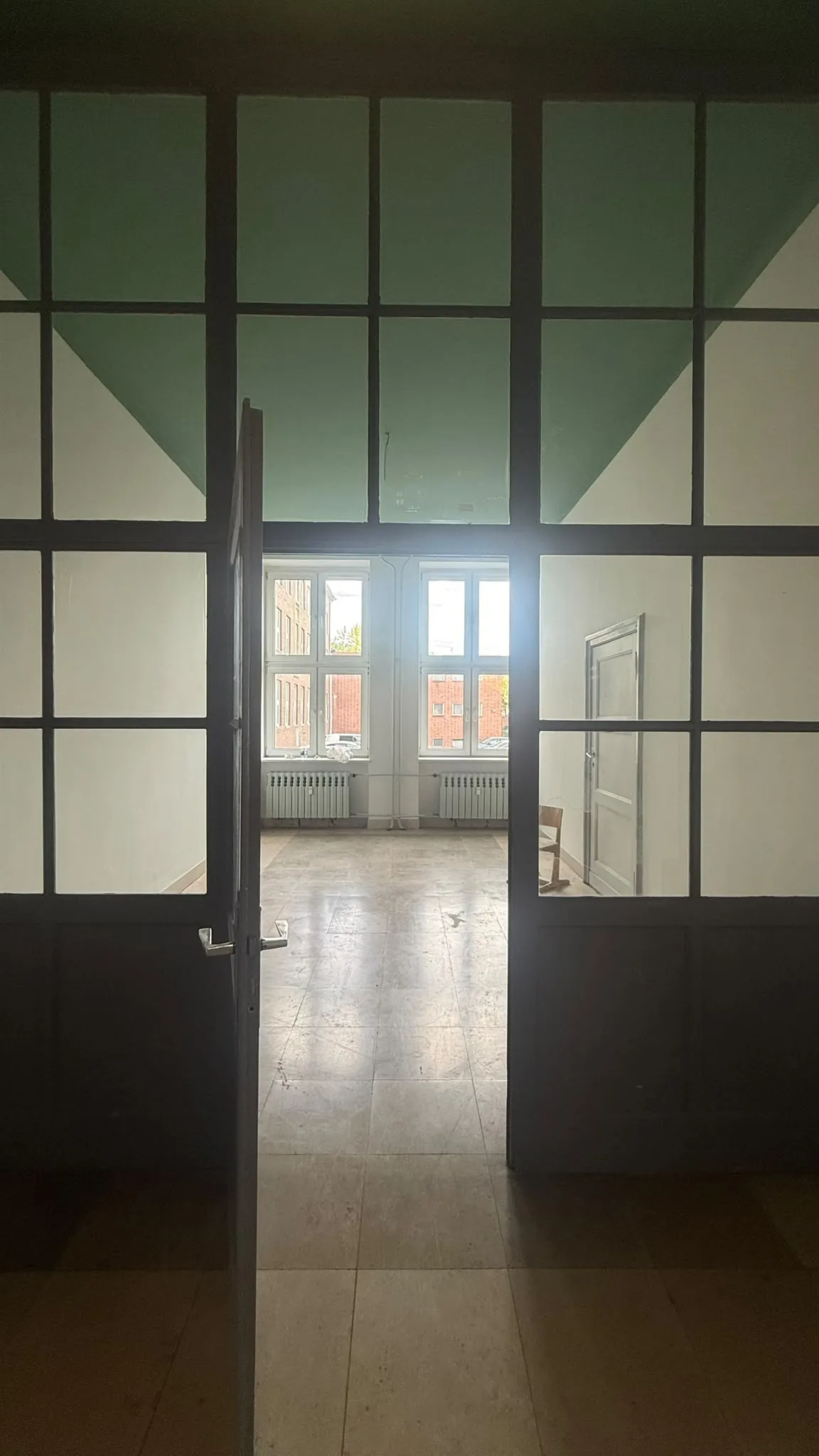

Ein frisch renovierter Raum lässt am Ende vor allem eines erkennen: das Ergebnis.
Was man ihm nicht mehr ansieht, sind die Entscheidungen, die zuvor getroffen wurden.
„Qualität entsteht in der Vorbereitung. In der Ausführung wird sie sichtbar.“
01 / Auftragsverständnis
Ein fester Termin verändert die Aufgabe.
Gegen Ende der ersten Septemberwoche 2026 erreichte uns die Anfrage zur Renovierung einer gewerblich genutzten Bürofläche in Berlin.
Die bisherigen Nutzer sollten die Räumlichkeiten an den Vermieter zurückgeben. Gleichzeitig stand bereits fest, wann die Arbeiten abgeschlossen sein mussten: 30. September 2026.
Unsere erste Frage war deshalb nicht:„Wann können wir anfangen zu streichen?“
Sondern:„Was muss bis zu diesem Termin tatsächlich erledigt werden?“
Genau hier beginnt für uns Auftragsverständnis.
02 / Besichtigung
Nicht vom Schreibtisch aus entscheiden.
Um diese Frage beantworten zu können, vereinbarten wir zunächst einen Termin direkt im Objekt.
Denn gerade bei Bestandsflächen lässt sich der tatsächliche Leistungsumfang nur begrenzt anhand von Beschreibungen oder einzelnen Fotos beurteilen.

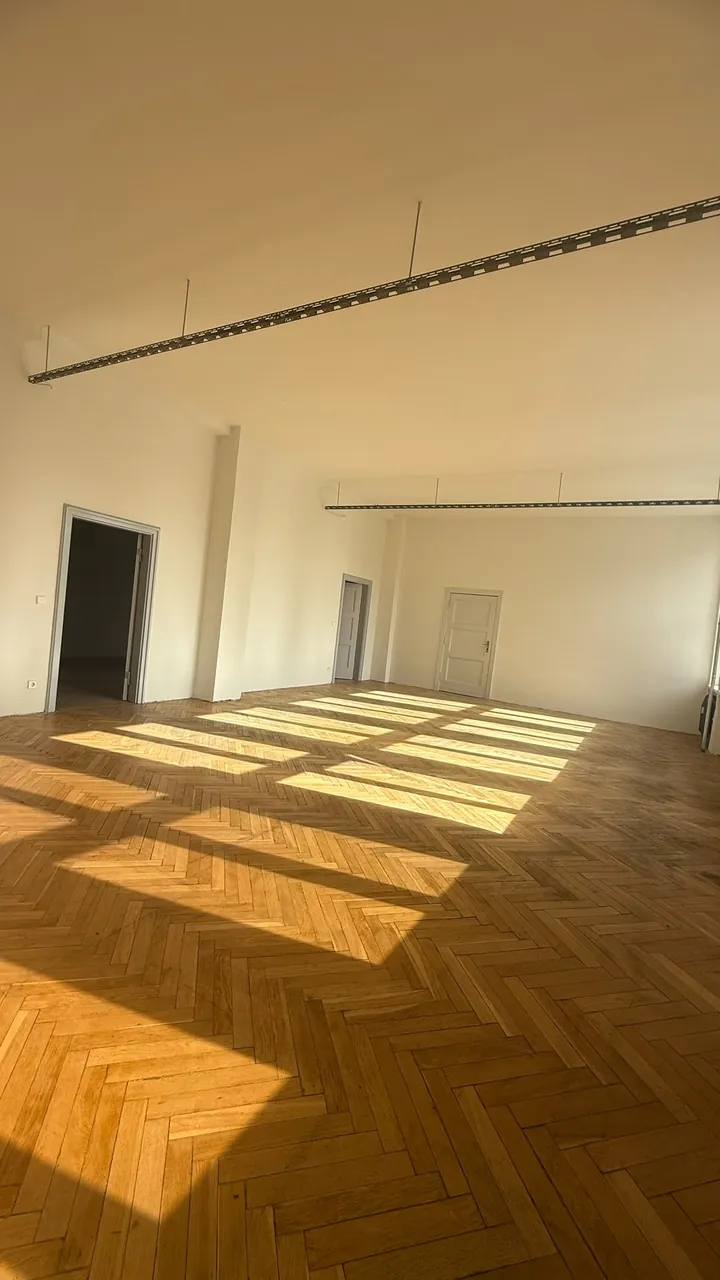

Vor Ort konnten wir die Räumlichkeiten als Ganzes betrachten und gleichzeitig die Details aufnehmen, die für die spätere Ausführung relevant waren.

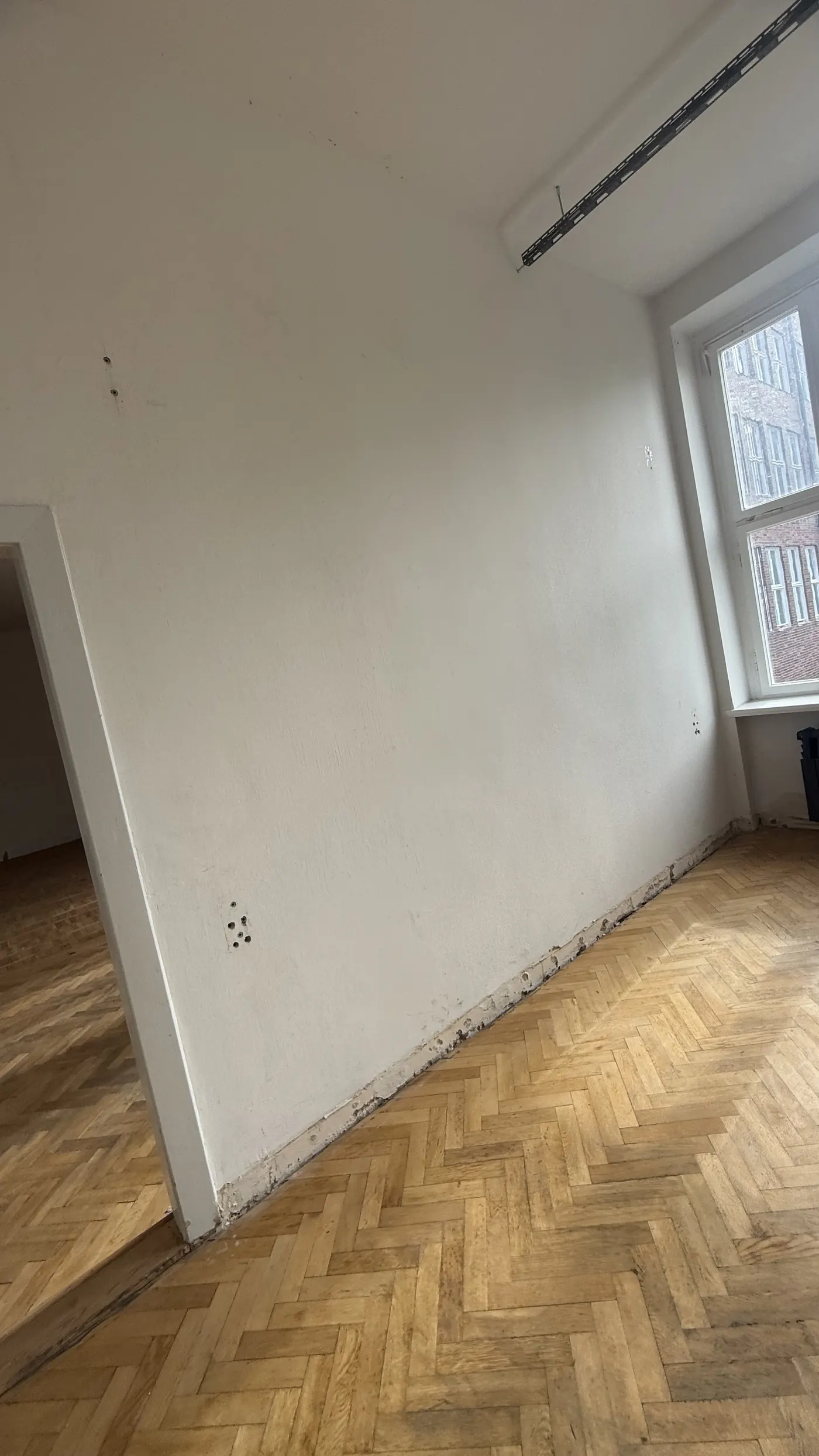

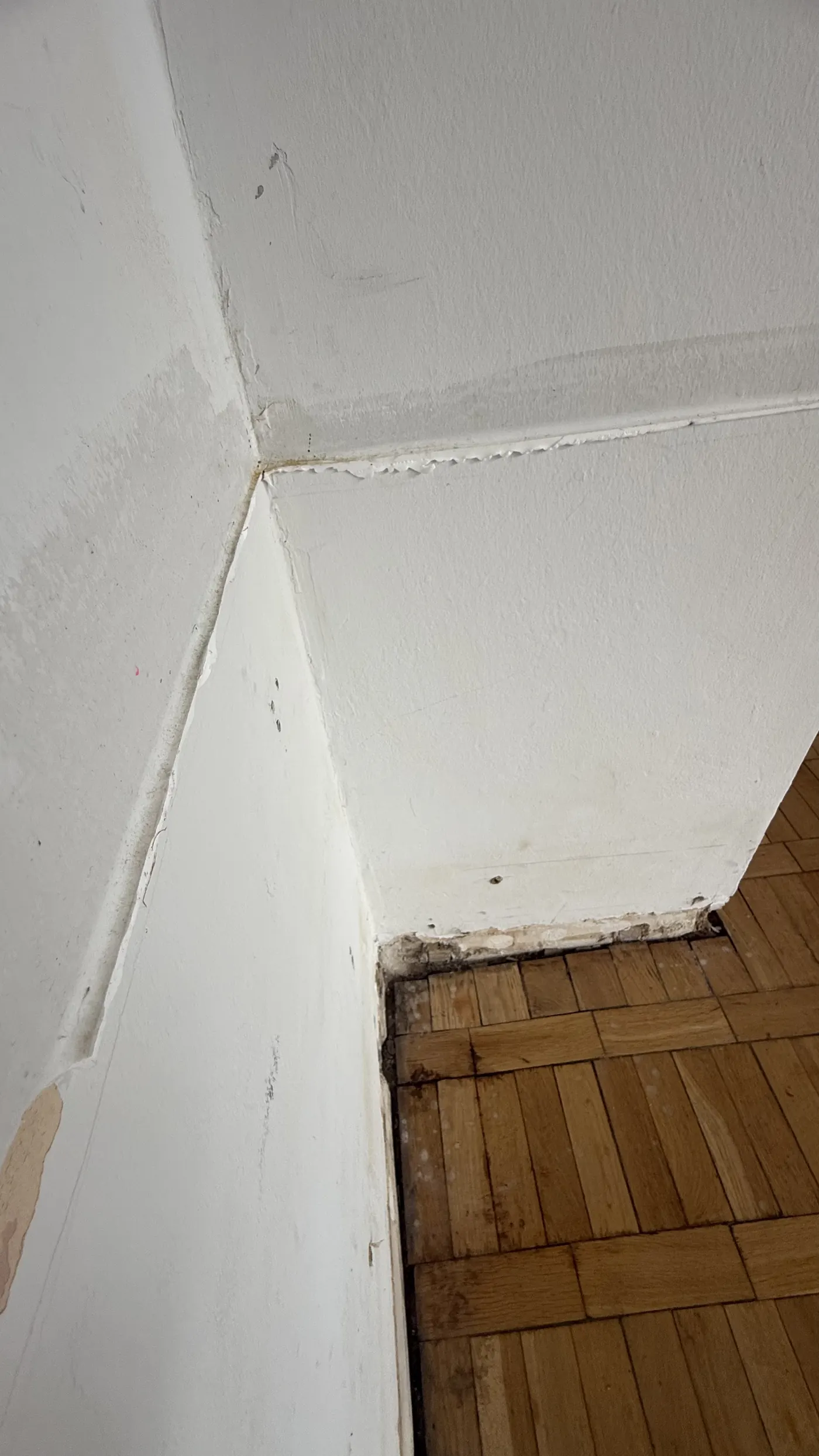

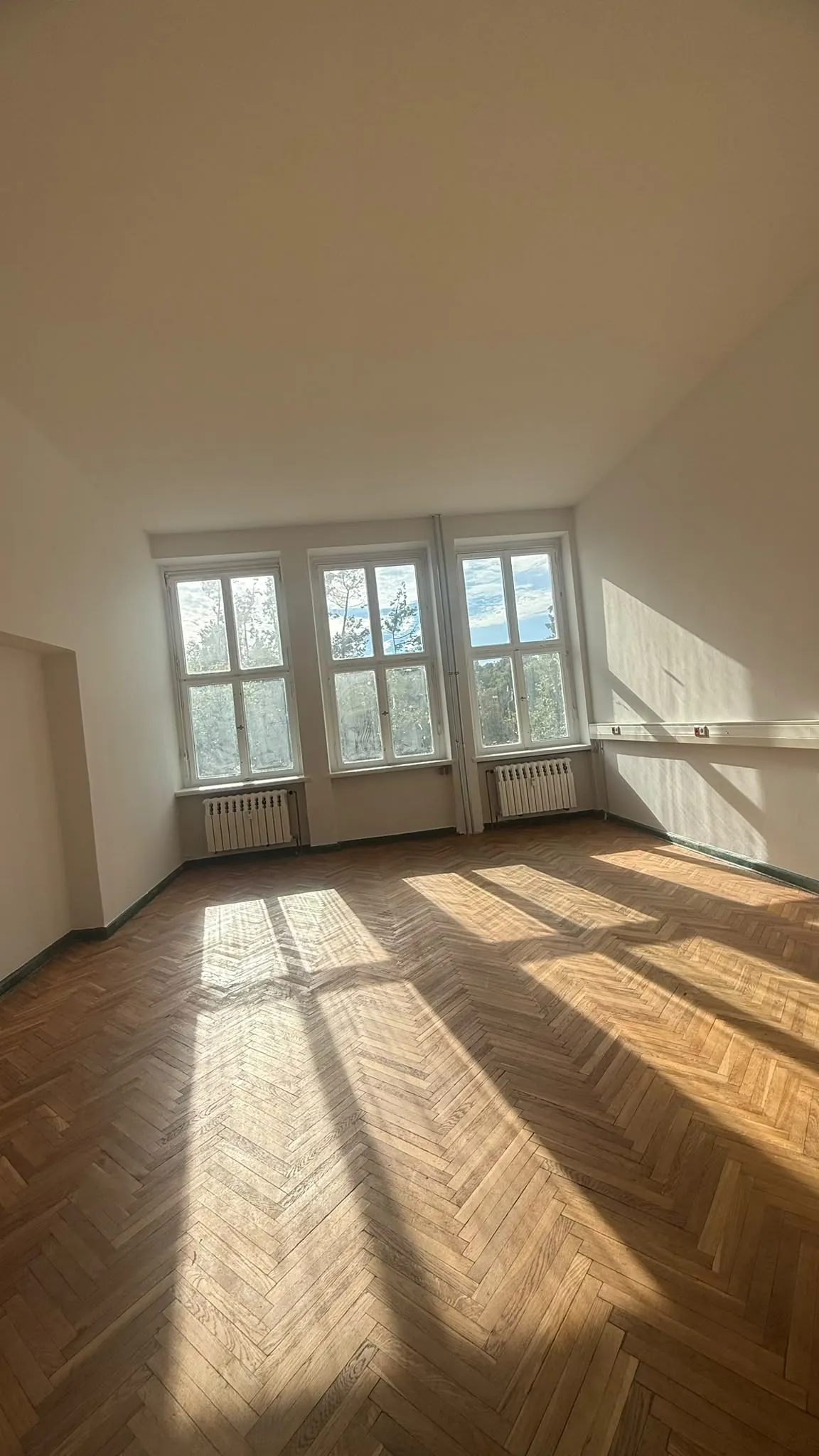

Bestand zum Zeitpunkt unserer Aufnahme im September 2026
03 / Bestandsaufnahme
Die Fläche erzählt, was zu tun ist.
Bei der strukturierten Aufnahme wurden nicht nur Wand- und Deckenflächen betrachtet.
Auch Türen und Zargen, Fensterbereiche, vorhandene Gebrauchsspuren sowie lokale Beschädigungen wurden in die Bewertung einbezogen.

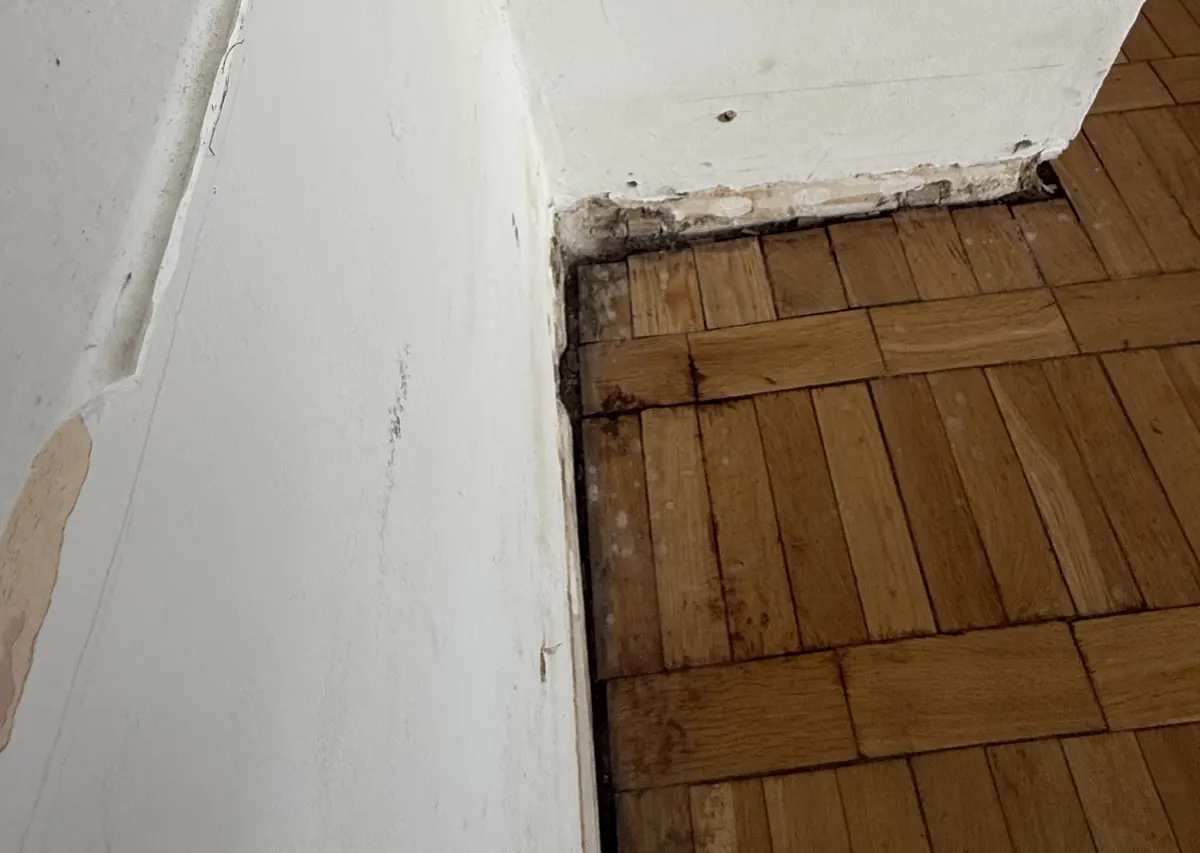

Putzschaden

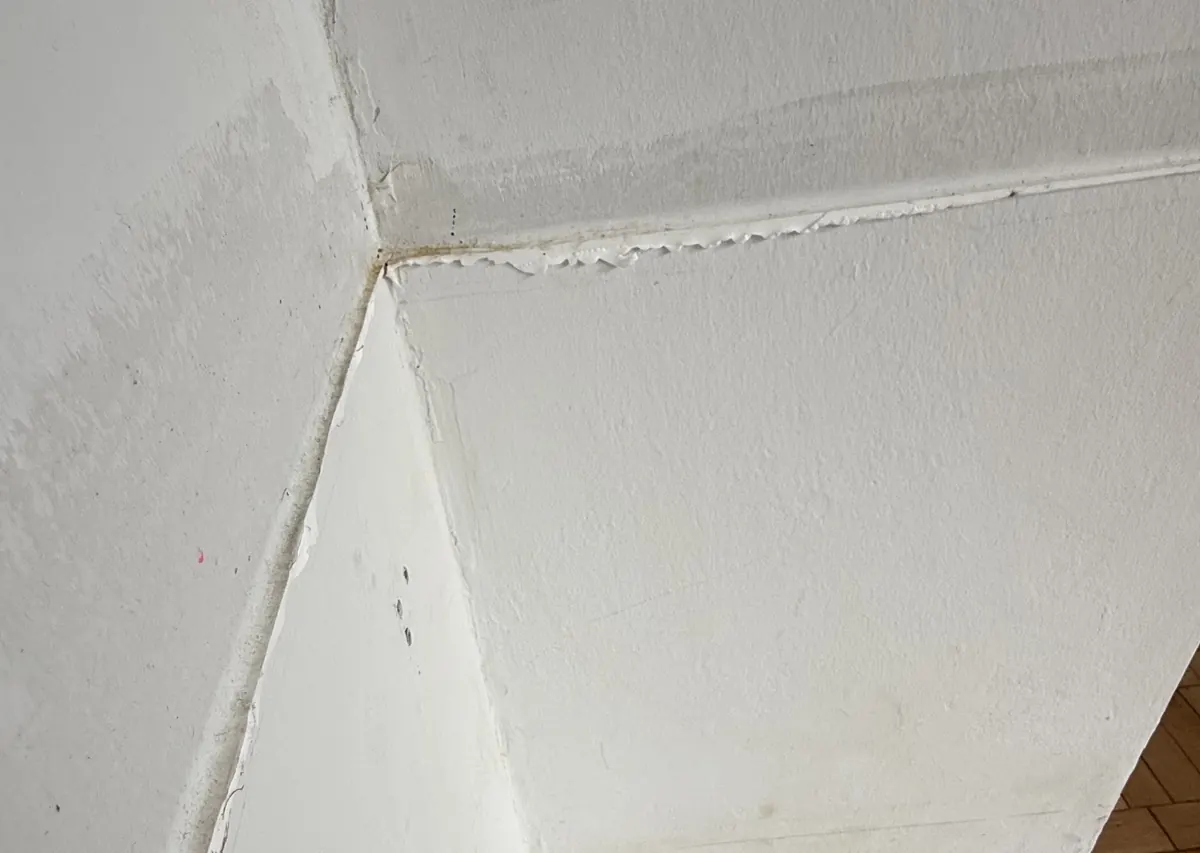

Tür-/Zargenbereich

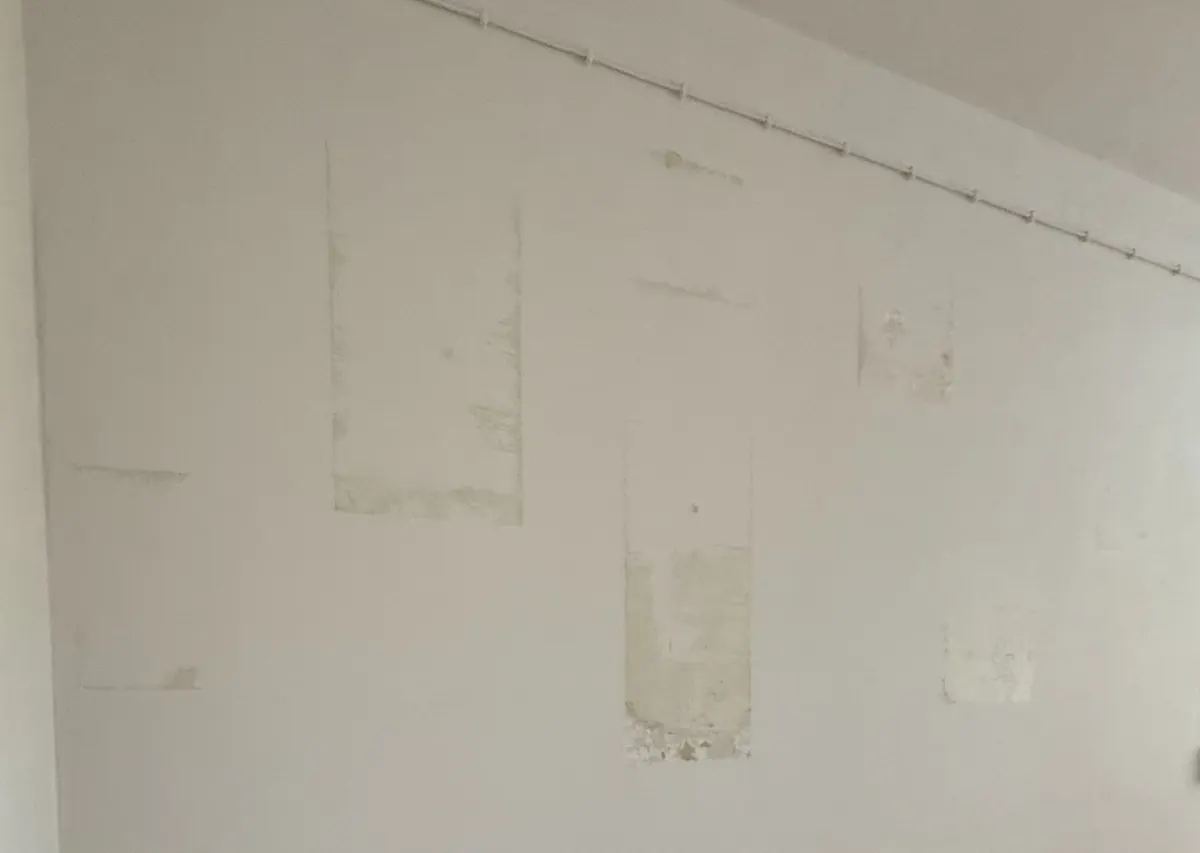

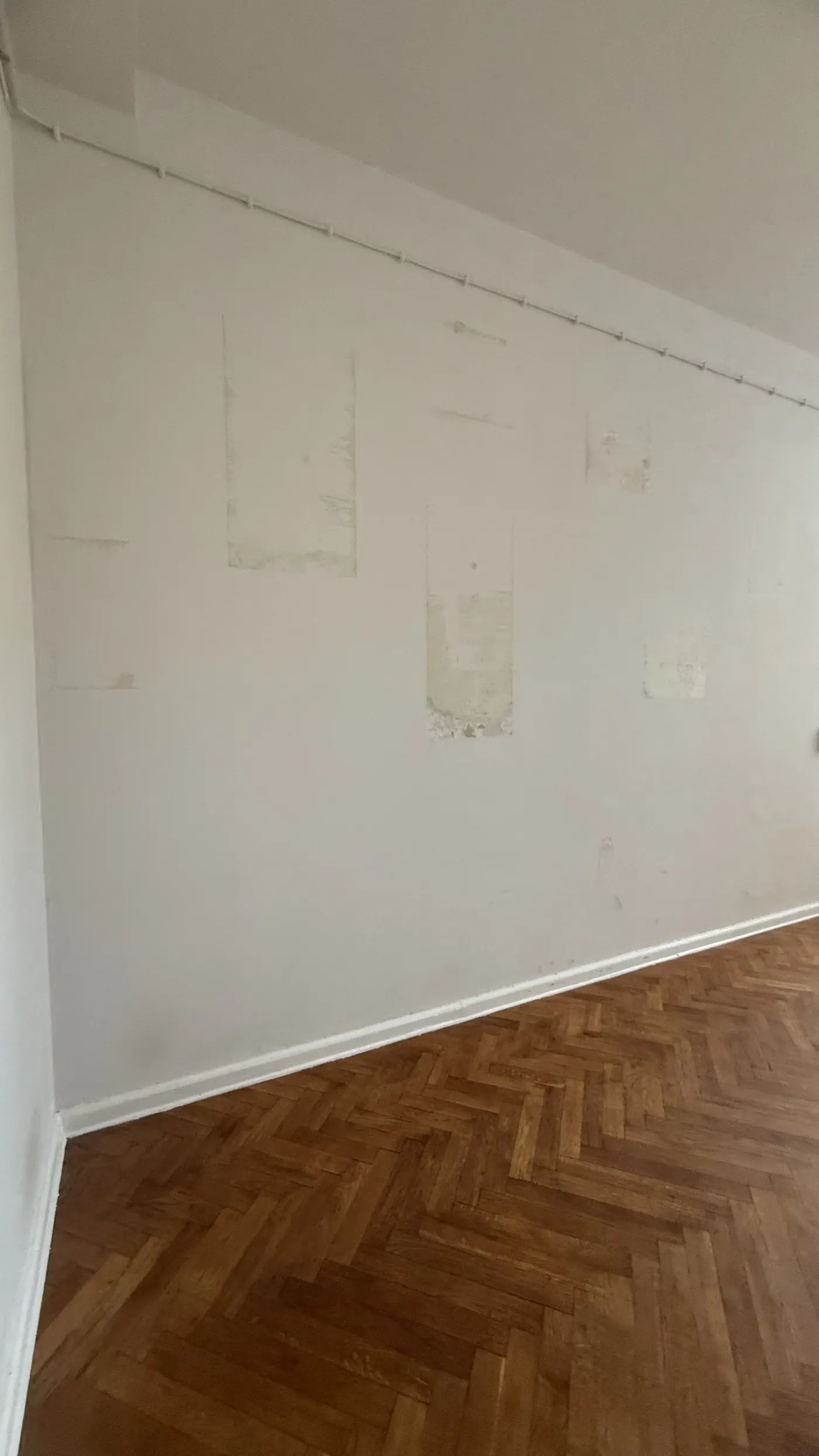

Gebrauchsspuren
Denn häufig entscheidet nicht die größte Fläche über den tatsächlichen Aufwand.
Es sind die Details des Bestands.
04 / Aufmaß & Mengenermittlung
Aus einer Besichtigung werden belastbare Mengen.
Noch während des Termins führten wir ein exaktes Aufmaß der Räumlichkeiten durch.
Damit wurde aus einer zunächst allgemein formulierten Renovierungsanfrage ein räumlich und mengenmäßig erfassbarer Auftrag.
Das Aufmaß bildete gemeinsam mit der Bestandsaufnahme die Grundlage für die weitere Arbeitsvorbereitung.
05 / Schnittstellen- & Risikoanalyse
Was könnte die termingerechte Fertigstellung beeinflussen?
Mit einem feststehenden Übergabetermin reicht es nicht aus, nur den Arbeitsumfang zu kennen.
Entscheidend ist auch, frühzeitig zu erkennen, welche Gegebenheiten des Bestands, welche Detailarbeiten und welche Abhängigkeiten den Ablauf beeinflussen können.
Deshalb betrachten wir solche Faktoren bereits in der Vorbereitung.
Nicht erst dann, wenn sie während der Ausführung zum Problem werden.
„Risiken, die vorher erkannt werden, lassen sich einplanen.“
06 / Planung & Koordination
Jetzt erst wird aus dem Auftrag ein Ablauf.
Mit dem Verständnis des Auftrags, der dokumentierten Ausgangssituation und dem ermittelten Leistungsumfang konnte die Ausführung strukturiert vorbereitet werden.
Die notwendigen Arbeiten wurden auf das vorhandene Zeitfenster abgestimmt und auf ein gemeinsames Ziel ausgerichtet:
